Con un presupuesto de $33.000 millones, provenientes de fondos del denominado «Resarcimiento» enviados a Mendoza por el gobierno nacional como compensación por cancelar la construcción del dique Portezuelo del Viento, el Departamento General de Irrigación (DGI) avanza en la concreción de tres obras clave para la conducción y distribución del agua en un amplio sector productivo del sur mendocino.
Funcionarios y técnicos del Departamento General de Irrigación (DGI) -el organismo encargado de fiscalizar y regular el uso de agua de riego y potable en la provincia de Mendoza-, recorrieron tres obras de gran envergadura que se realizan en el departamento de San Rafael, al sur de la provincia.
La recorrida comenzó en Cuadro Benegas, donde se ejecuta la «Modernización del sistema de riego del canal Serú Civit» y continuó luego en el sitio en el que se realiza la «Modernización del sistema de riego canal Bombal y obras anexas del río Diamante». Luego, los funcionarios supervisaron la obra «Revestimiento y modernización del sistema de riego Canal Perrone», en la cuenca del río Atuel. Tras la inspección, entregaron un vehículo retroexcavador a la Asociación de Inspecciones de Cauce Atuel Superior del río Atuel, integrada por las Inspecciones Canal Perrone, Canal Regueira, Canal Babacci, Canal Correas, Canal Vila, Cañon del Atuel y la Junta Coihueco y el Sosneado.
La misión de inspección estuvo encabezada por el superintendente Sergio Marinelli, junto al subdelegado de Aguas en la cuenca del río Diamante, Fabio Lastra; el consejero de esa cuenca, Gustavo Ruiz; el subdelegado de Aguas del río Atuel, Santiago Del Río, y técnicos de Sede Central y de las subdelegaciones sureñas.
Cabe mencionar que todas las obras mencionadas son financiadas con fondos enviados por el gobierno nacional por el denominado «Resarcimiento por Portezuelo del Viento».
Sobre las tres obras en construcción
Mejora integral del Canal Serú-Civit

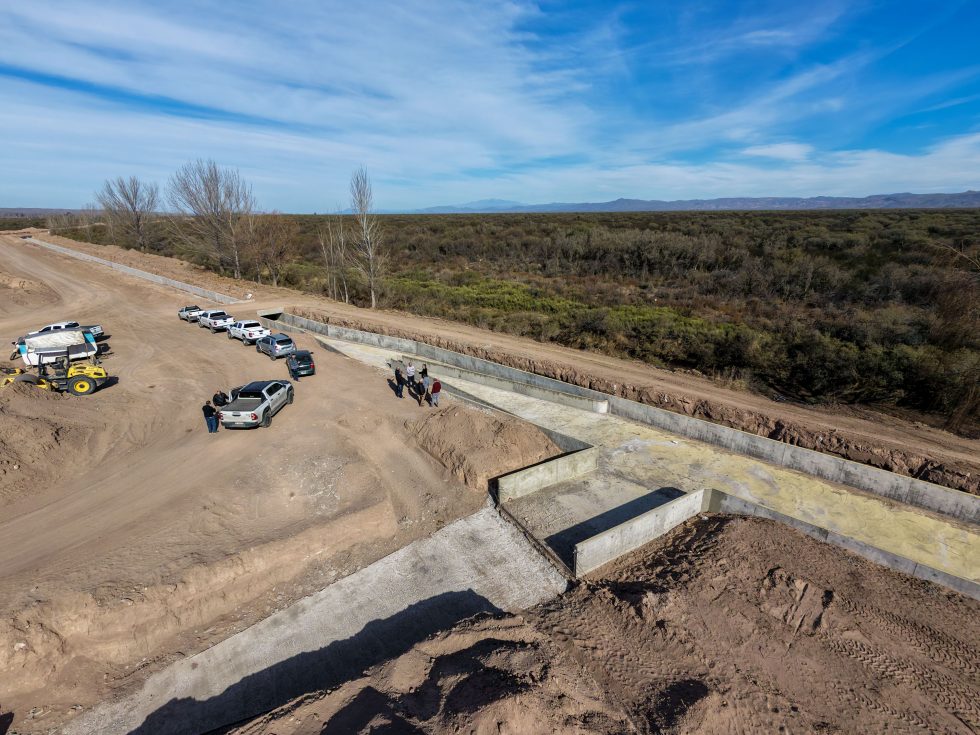

Se ejecuta el revestimiento de 5,3 km de cauce, en tramos claves que actualmente tiene pérdidas por infiltración, y un reservorio de 190.000 m3. Beneficios para 352 usuarios y optimización de la producción para más de 1.800 hectáreas. La obra es considerada clave para el fortalecimiento de la matriz productiva de San Rafael, al permitir la tecnificación del riego, garantizar la calidad del servicio para los usuarios y preparar al sector para los desafíos ambientales futuros.
-Monto de contrato: $ 4.473.670.982,52.
-Contratista: Camiletti SA
-Plazo: 540 días
-Avance: 9,92% (al mes de mayo de 2026)

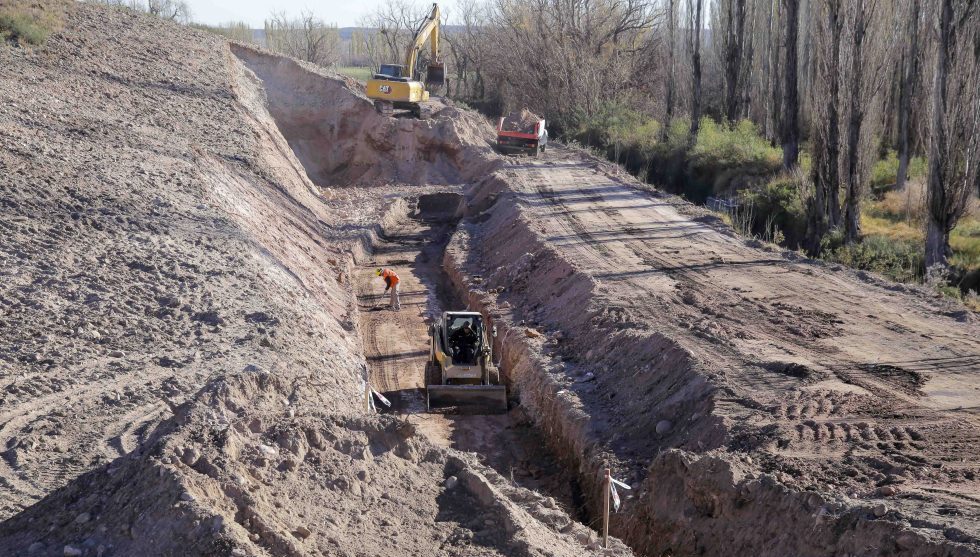

-Tareas que se realizan: hormigonado en Canal Serú Civit y Compartos. Se avanza también en tareas de movimiento de suelo del reservorio.
Sistema de riego del canal Bombal
El sistema de riego del canal Bombal es uno de los principales del distrito Cuadro Nacional y cuenta con dos ramas importantes. La primera riega 1.050 hectáreas, mientras que la segundo alcanza las 370 hectáreas, lo que representa un total de 1.420 hectáreas y 267 usuarios beneficiados.
El proyecto de modernización contempla la construcción de un reservorio con capacidad para albergar 104.000 m3 de agua y obras complementarias, como un canal de aducción, obras de salida con vinculación a los canales Bombal 1° y Bombal 2°; un vertedero de descarga y una obra de conducción que permite la interconexión del reservorio con el canal Bombal 2°.
-Monto de contrato: $4.335.342.285,94.
-Contratista: Constructora Horizonte SA
-Plazo: 730 días
-Avance: 7,61% (al mes de mayo de 2026)
-Tareas que se realizan: excavación y terraplén en reservorio, movimiento de suelo y hormigón de limpieza en Hijuela N°1 y canal Bombal, además de posicionamiento de armadura de alcantarilla n°1 y encofrado.
Modernización del Sistema de Riego Canal Perrone
Esta obra prioriza una zona productiva estratégica de San Rafael y mejorará la eficiencia en el uso del agua. La obra optimizará el riego de más 5.300 hectáreas y beneficiará a 250 productores. Se impermeabilizan 40 kilómetros del canal Perrone, se entuban 2,5 kilómetros de la traza y se construye un reservorio de agua de 70.000 m3.
-Monto de contrato: $24.800 millones.
-Contratista: Unión transitorias de empresas: Construcciones Brizuela y Villafañe SRL – AYFRA SRL – Construcciones San José SRL
Plazo: 730 días
Avance: 20,10% (al mes de mayo de 2026)
-Tareas: se ha ejecutado el 50% del canal matriz Perrone, y se ha avanzado en el revestimiento de las dos primeras hijuelas y en la excavación del reservorio.
